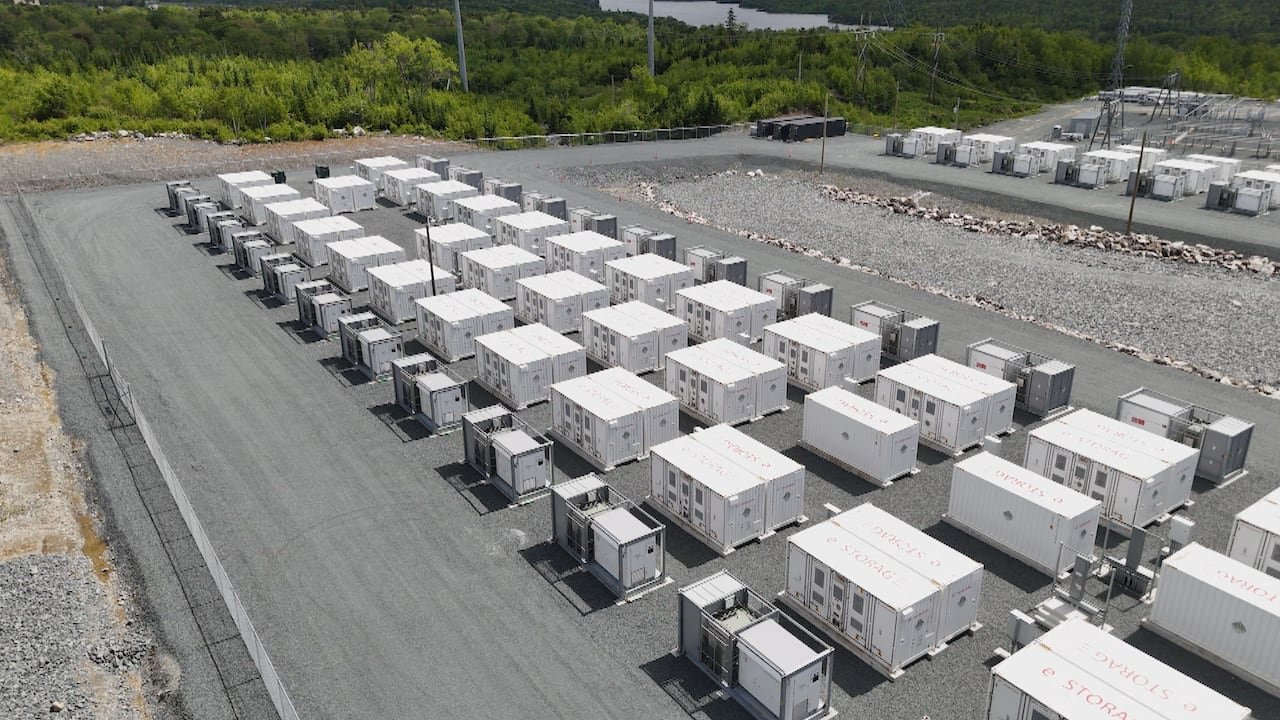

infrastructure
L'opérateur du réseau de la Nouvelle-Écosse lance une recherche technologiquement neutre de batteries — les centrales à gaz ne sont plus la seule option
IESO Nova Scotia lancera en octobre une demande de qualifications ouverte au stockage par batteries et à toute génération à la demande, en parallèle de son appel d'offres contesté pour des centrales à gaz du comté de Pictou. La province que la NERC désigne comme la seule région d'Amérique du Nord à risque de fiabilité élevé.
L'opérateur du réseau électrique de la Nouvelle-Écosse change de cap. L'Independent Energy System Operator (IESO) a annoncé le 11 septembre 2026 le lancement en octobre d'une demande de qualifications (DDQ) technologiquement neutre — ouverte au stockage par batteries et à toute technologie de génération d'électricité à la demande — qui se déroulera en parallèle de son processus d'achat contesté pour des centrales à gaz à action rapide dans le comté de Pictou.
Ce virage dépasse la Nouvelle-Écosse. Dans son rapport 2026 sur l'état de la fiabilité, le North American Electric Reliability Corp. (NERC) désigne la région des Maritimes canadiennes, incluant la Nouvelle-Écosse, comme la seule région du continent présentant des risques de fiabilité élevés. La façon dont la province réglera son problème d'électricité à la demande — batteries, gaz ou combinaison — constitue un test grandeur nature du même calcul d'élimination du charbon que la plupart des réseaux canadiens affrontent désormais.
Ce qui est réellement mis en marche
- La nouvelle DDQ : lancement en octobre 2026, dépôts en janvier 2027. Elle sollicite les technologies, emplacements, performances, préparation des projets et prix proposés par les promoteurs, et est ouverte à tout stockage ou génération à la demande capable de répondre à la pointe et d'appuyer les renouvelables.
- L'appel d'offres à gaz existant : la demande de propositions pour une ou deux centrales à gaz à action rapide de 300 mégawatts à Salt Springs et Marshdale, dans le comté de Pictou — émise le 10 juillet — se poursuit, mais son échéance est repoussée au 21 janvier 2027.
- Le besoin identifié : 300 à 600 mégawatts de capacité à action rapide, identifiés dans le Clean Power Plan provincial et les deux derniers plans intégrés de ressources.
Pourquoi le calendrier a accéléré
Le processus d'achat de stockage devait initialement démarrer à la fin de 2026. Il a été avancé et élargi après que le premier ministre Tim Houston — qui avait auparavant appuyé l'approche gaz uniquement — a déclaré début septembre vouloir que l'opérateur examine d'autres technologies. Les chefs de l'opposition ont noté que ce virage n'est survenu qu'après le changement d'avis du premier ministre : le chef libéral intérimaire Iain Rankin a déclaré à CBC que l'opérateur n'a qu'un « vernis d'indépendance », et la cheffe néo-démocrate Claudia Chender a réclamé de la transparence sur les communications entre le bureau du premier ministre et l'IESO.
Le président-directeur général de l'IESO, Johnny Johnston, rejette l'idée d'une décision dictée politiquement : « Nous avons toujours le mandat de nous aligner sur les politiques du gouvernement », a-t-il déclaré à CBC, « mais l'annonce d'aujourd'hui découle vraiment de mois d'engagement et de rétroaction avec la communauté locale. »
Le calcul de fiabilité derrière tout ça
Les enjeux sont concrets. Le charbon fournit encore environ 40 % de l'électricité de la Nouvelle-Écosse aujourd'hui, et une loi provinciale l'éliminera d'ici 2030 — l'année où 80 % de la génération devra provenir de renouvelables comme l'éolien, qui ne produisent pas à la demande. Les périodes de vent faible peuvent durer des jours, et l'IESO affirme que de nouvelles ressources à la demande sont nécessaires pour éviter des délestages tournants pendant cette transition.
Les batteries sont la technologie rivale de tête. La Nouvelle-Écosse compte déjà trois installations de stockage à l'échelle du réseau, qui se rechargent lorsque l'éolien et le solaire produisent un surplus, puis se déchargent au besoin. Le groupe communautaire LEAP (Living Ecosystems And Power), qui s'oppose aux centrales à gaz de Pictou, affirme que d'autres provinces ont choisi le stockage pour des raisons de prix : « Il y a une raison pour laquelle d'autres provinces ont opté pour le stockage par batteries compte tenu du coût des centrales à gaz par rapport au stockage — il y a une différence majeure de prix », a déclaré son porte-parole Mark Brennan au Pictou County Advocate.
La suite
L'IESO indique que les renseignements recueillis lors de la DDQ d'octobre éclaireront la décision parallèle sur les centrales à gaz — y compris la question de savoir si des centrales à gaz seront construites ou non. « Ne pas avoir assez d'électricité pour alimenter les entreprises, les foyers, les écoles et les soins de santé des Néo-Écossais n'est pas une option », a déclaré M. Johnston dans l'annonce. « L'approche d'achat coordonnée que nous annonçons aujourd'hui trouve le juste équilibre entre la réponse aux besoins critiques de fiabilité et les décisions les plus rentables pour les Néo-Écossais. »
Pour les conducteurs de VÉ de la région, l'issue est directement pertinente : plus de stockage à l'échelle du réseau signifie plus d'électricité renouvelable à bas prix disponible la nuit et aux heures de pointe — les moments où la majorité de la recharge domestique se fait. Les batteries réseau prouvent déjà qu'elles peuvent livrer une puissance comparable à celle d'une centrale ailleurs sur le continent, comme l'événement de 507 MW du réseau virtuel de Tesla l'a démontré.
